软件定制一般怎样推进?可把项目组织为需求与目标、范围与方案、原型与设计、开发与联调、测试与验收、上线与运维六个阶段。它们是便于沟通的参考流程,不是所有项目都必须按同一顺序执行。真正影响交付的,是在投入开发前写清业务范围、责任、交付物和可验证的验收条件。

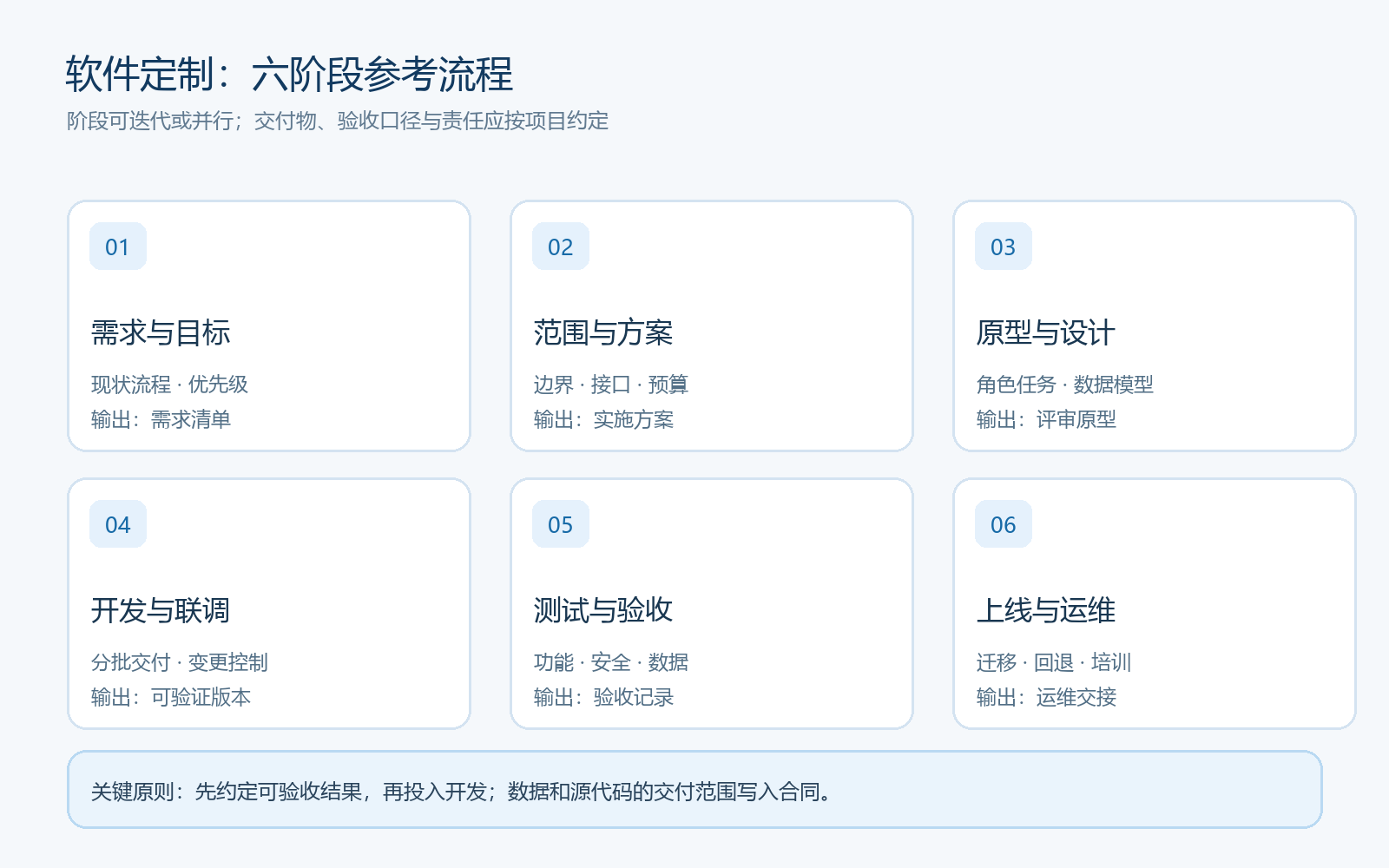

软件定制六阶段流程示意

流程图为原创示意;阶段可能并行或反复,实际周期、费用与交付范围须以项目约定为准。

先判断:成品软件、配置扩展还是完全定制?

如果业务流程与通用软件接近,可先核对成品软件的权限、接口、数据导出、部署方式和长期费用。若核心流程只有少量差异,现有平台的配置或模块扩展可能更合适。只有当关键业务规则、集成或部署要求无法由现有方案满足时,才进一步评估较大范围的定制开发。

“定制一定更贴合”“成品一定更便宜”都不是可靠结论。应比较整个使用期的实施、订阅或许可、维护、升级、接口变更和退出迁移成本。数据能否导出、源代码是否交付、知识产权如何归属,也应由合同及产品条件明确,不能仅凭“定制”二字推断。

六个阶段分别要确认什么?

1. 需求与目标:从实际工作开始

走访业务负责人和一线使用者,记录当前流程、角色、数据来源、异常情况和最需要解决的问题。把需求按“必须、可后置、待验证”排序,并定义项目不覆盖的范围。阶段交付物可包括现状流程、用户任务、需求清单和初步验收指标。

2. 范围与方案:把依赖写进计划

核对现有系统接口、数据质量、部署环境、网络与安全要求,再确定功能边界、实施阶段和预算。方案应写清甲乙双方提供什么资料与环境、接口由谁开放、需求变更怎样审批,以及延期或第三方接口不可用时如何处理。报价应对应可交付的范围,而非只列功能名称。

3. 原型与设计:让使用者提前验证

用关键任务原型核对页面流程、角色权限和异常提示;同时设计必要的数据结构、接口和安全控制。界面不必追求每页先画完,优先验证高频、复杂或容易误解的任务。评审结论与未决问题应留下记录,避免“看过原型”被误认为需求已全部确认。

4. 开发与联调:分批交付可验证版本

按优先级开发、集成与演示,每批说明已完成的能力、尚未完成的依赖和已知限制。第三方系统联调需要真实接口、测试数据和双方配合;接口名称相同也不代表字段、权限和错误处理相容。变更需求应评估对费用、周期和验收的影响,再纳入计划。

5. 测试与验收:围绕约定的场景核对

用代表性的业务角色和数据核对功能、权限、异常处理、接口、性能及恢复能力;安全检查项应结合项目适用要求确定。最终用户应参加关键场景验收,记录问题、修复、复测及遗留事项;不能以演示顺利替代验收。

6. 上线与运维:准备迁移和回退

上线前明确数据迁移范围、备份、回退方案、账号权限、培训和联系人。上线后约定故障响应、升级维护、接口变更和缺陷修复的责任与服务期。源代码、部署文档、接口文档和运维资料是否交付,也要与合同一致。

选择服务商时,重点看哪些证据?

  • 需求理解:能否把您的业务流程、异常场景和系统边界说清,而不是只展示功能清单。
  • 可验证交付:是否给出里程碑、演示版本、验收样例与问题处理机制。
  • 集成能力:能否说明已验证的接口、仍需第三方配合的部分,以及失败回退方案。
  • 长期控制:合同是否明确数据导出、源代码或配置交付、许可、升级和退出迁移条件。

瑞铭安普的相关方向

对于园区、工厂和多场所管理项目,可以先核对已有平台能力,再决定配置、扩展或另行开发。瑞铭安普的综管平台介绍了人员、权限、设备、事件和业务流程的组合方式,也说明具体接口、模块和交付周期取决于项目范围与现场条件。咨询时可准备现有系统清单、首批业务问题和预计使用角色,以便讨论适合的实施边界。
