瑞铭安普传统企业数字化转型解决方案面向已有 ERP、MES、WMS、QMS、SCADA、视频监控及各类生产设备的企业,从质量、交付、成本、效率、安全或能源等经营问题出发,梳理流程、系统、设备和数据,先跑通一个可量化的高价值业务闭环,再依托统一架构分阶段复制扩展。
瑞铭安普解决方案解决哪些改造难题
不少企业已经部署 ERP、MES、WMS、QMS、PLM、OA、视频监控和设备采集系统,却仍面临同一订单在多套系统中状态不一致、主数据重复维护、异常依靠电话和群消息协调、管理报表滞后、设备数据“采而不用”等问题。真正的难点通常不是系统数量不足,而是业务、数据、应用和技术分别建设,缺少统一对象、统一口径和围绕经营结果的闭环。
瑞铭安普以“总体架构约束方向、高价值场景验证闭环”为建设原则:先完成经营问题与数字化基础诊断,再明确业务、数据、应用和技术架构;以瑞铭综管平台、企业数据中台及系统集成能力连接存量系统和现场设备,并让告警、任务、工单、复核和指标形成可追踪链路。
工信部等三部门发布的《制造业企业数字化转型实施指南》提出按“规划—实施—评估—优化”推进。瑞铭安普据此把项目拆分为诊断建档、总体设计、场景试点、复制集成和运营优化五个阶段,避免把“系统上线”当作项目终点。
方案范围与实施边界
- 业务与架构:梳理经营目标、端到端流程、角色责任、目标架构、建设清单和分期优先级。
- 平台与数据:按项目范围配置统一对象、GIS时空、事件流程、数据治理、指标服务、大模型服务及行业算法能力。
- 系统与设备:在接口授权、网络和数据权限具备的前提下,连接已有业务系统、物联网设备、视频资源和边缘节点。
- 场景与交付:围绕生产、质量、设备、能源、安全等任务完成配置开发、联调、试运行、培训、验收和移交。
- 范围除外:方案不默认替换全部专业系统,不绕过生产控制和安全联锁,也不在缺少现场基线时承诺固定周期或改善比例。
项目启动前先确认四个问题
| 问题 | 需要形成的证据 | 常见偏差 |
|---|---|---|
| 为什么改 | 经营目标、现状指标、问题频次、影响对象和责任部门 | 用“建设数字化平台”代替业务目标 |
| 先改什么 | 场景价值、数据可得性、流程可控性、实施风险和复制潜力 | 只选容易演示、难以产生闭环的看板项目 |
| 由谁负责 | 业务负责人、数据责任人、IT/OT责任人、实施方和验收方 | 把转型全部交给信息部门或外部供应商 |
| 怎样算成功 | 基线、目标值、统计口径、数据来源、观察周期和异常处理方法 | 上线后再讨论指标,或只验收页面和功能数量 |
项目边界:数字化转型不等于一次性替换所有旧系统。能够稳定承担专业职责的 ERP、MES、WMS、QMS、SCADA、DCS 等系统继续保留;瑞铭安普的建设重点是统一对象、接口、数据口径、事件和跨系统流程。设备控制、安全联锁及其他高风险操作仍由专业控制系统和授权人员负责。

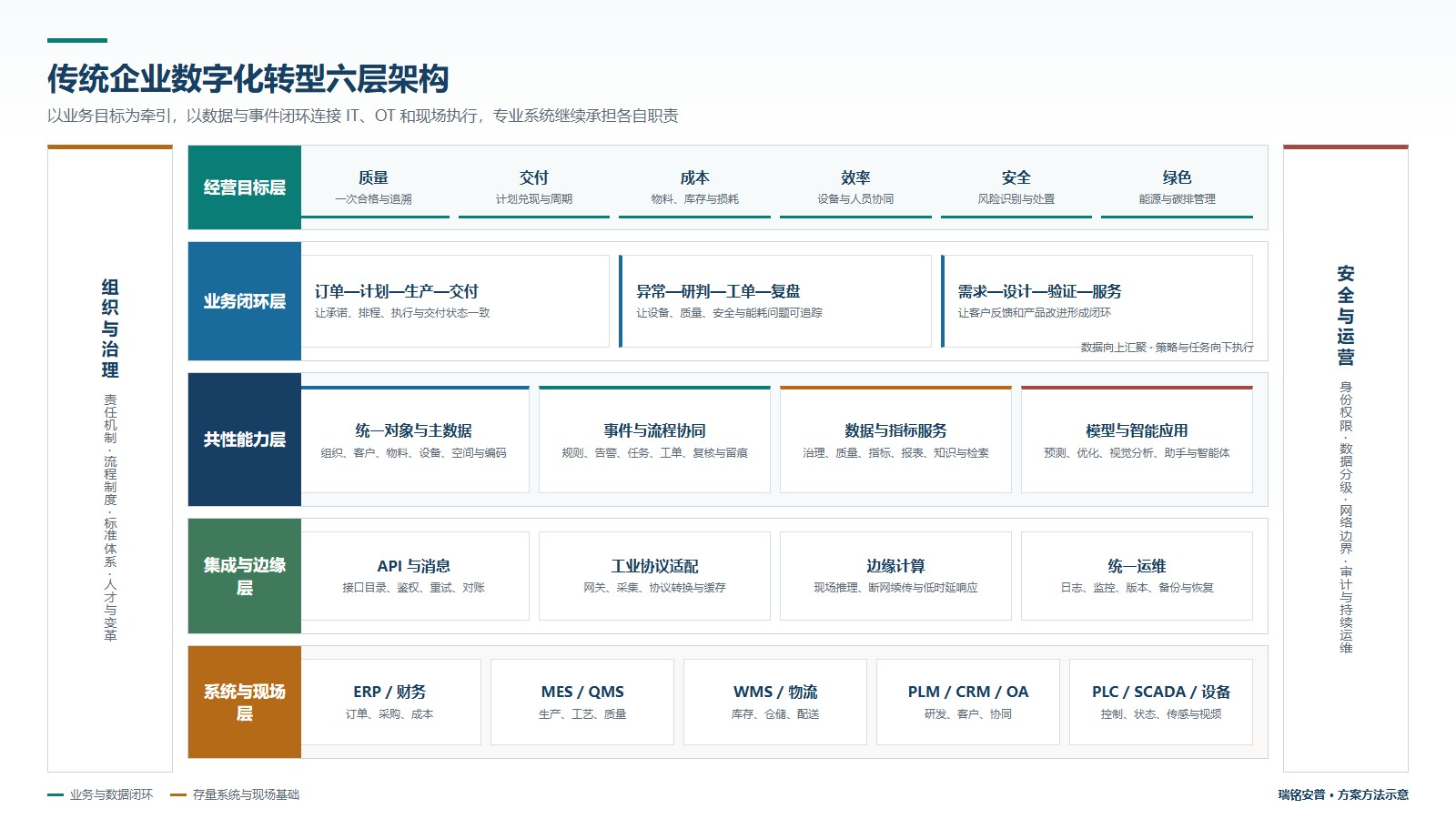

瑞铭安普数字化转型解决方案总体架构
总体架构从经营目标向下分解。经营目标层明确质量、交付、成本、效率、安全和绿色目标;业务闭环层组织订单、生产、质量、设备和服务协同;瑞铭能力层由统一对象与GIS时空、事理中枢与流程协同、数据治理与指标服务、大模型与行业算法组成;集成和边缘层解决接口、工业协议、现场时延及断网运行;底层存量系统与设备继续承担专业功能。组织治理与安全运营贯穿全部层级。
业务架构:先定义端到端过程
瑞铭安普以订单、批次、设备或客户诉求等核心对象为起点,梳理从触发到完成的全过程,标明每个节点的输入、输出、角色、规则、时限和异常路径。对“订单—计划—生产—质量—入库—交付”这类跨部门链路,先确认主责系统和状态定义,再设计系统间同步、事件触发与人工协同。
数据架构:先确定主责,再谈汇聚
组织、客户、物料、设备、工艺、空间和指标必须有明确的数据责任方。企业数据中台平台可按项目范围承接数据集成、开发调度、质量检查、资产目录和数据服务,但不能替代业务部门确认语义、编码和使用规则。项目先从高频共享字段和关键指标建立最小可用标准,再逐步扩大治理范围。
应用架构:专业系统分工,共性能力复用
ERP 负责资源与经营核算,MES/QMS 负责生产和质量过程,WMS 负责仓储,SCADA/DCS/PLC 负责现场监控与控制。瑞铭综管平台在授权接口、网络和数据权限具备的条件下连接这些系统,复用身份权限、统一对象、GIS时空、事件任务、工单流程、消息和看板能力,减少新场景重复建设。
技术架构:云、边、端按现场条件组合
需要低时延、断网可用或数据不宜离开现场的能力,可部署在边缘节点;跨厂区协同、集中分析和统一运营由中心平台按部署方案承接。接口明确鉴权、限流、幂等、超时、重试、补偿、对账、日志和退出机制。工业设备接入按品牌、型号、固件、协议、网络和授权逐项验证,不仅凭协议名称判断兼容性。
以高价值场景牵引平台建设
工信部《智能制造典型场景参考指引(2025年版)》把场景作为推进智能工厂建设的基本单元。瑞铭安普不以一次性建设全量平台为起点,而是根据业务价值、数据可得性、流程可控性、实施风险和复制潜力筛选首批场景,只建设当前试点和近期复制所需的共性能力。
| 候选场景 | 最小业务闭环 | 关键前提 | 可验收指标示例 |
|---|---|---|---|
| 生产计划与进度协同 | 订单变化—排程调整—任务下发—完工反馈—交付预警 | 订单、工艺路线、产能和报工口径可用 | 计划达成率、异常响应时长、交付偏差 |
| 质量追溯与异常闭环 | 检测异常—批次隔离—原因分析—处置复核—经验沉淀 | 批次、工序、设备、人员和检测结果可关联 | 追溯完整率、闭环时长、重复问题发生情况 |
| 设备维护 | 状态异常—人工确认—派单—维修—验收—策略调整 | 设备台账、故障编码、采集质量和维修记录可靠 | 故障响应、维修周期、计划维护完成率 |
| 能源精细化管理 | 计量采集—异常识别—责任定位—措施执行—效果复核 | 计量边界、产量关联和基准口径明确 | 数据完整率、异常闭环率、单位产出能耗变化 |
| AI视觉质检或安全识别 | 模型识别—人工复核—事件处置—结果回流—版本评估 | 样本代表性、机位光照、算力和责任边界明确 | 按约定样本统计的准确率、漏报率、复核与闭环时长 |
指标名称只是示例。项目立项前必须记录现状基线、目标值、样本范围、数据来源、统计周期和责任人;不能把行业平均值或供应商案例数字直接写成本企业承诺。
瑞铭安普五阶段实施路线
阶段一:现状诊断与数字化建档
瑞铭安普与企业管理层、业务负责人和一线岗位共同访谈和踏勘,形成问题清单、流程图、系统与接口清单、设备与协议清单、数据责任矩阵、网络安全边界和指标基线。诊断不仅收集功能需求,还核对真实操作、异常处理、线下台账和重复录入,并把问题映射到质量、交付、成本、效率、安全、能源或客户体验。
阶段二:总体设计与项目组合
围绕业务、数据、应用和技术架构形成目标状态,明确瑞铭综管平台、企业数据中台、边缘接入、场景应用和系统集成的组合边界,列出必须先做的基础工作、可独立试点的场景和暂不建设的范围。每个项目说明业务负责人、目标指标、系统边界、数据来源、依赖条件、预算区间、风险和验收方式。中小企业可参考工信部《“小快轻准”数字化产品和服务培育指引(2026年版)》,优先选择投入边界清晰、部署较轻且需求匹配的建设单元。
阶段三:最小闭环试点
试点不是展示性 PoC,而要进入真实岗位和流程。瑞铭安普在约定范围内配置对象、数据、规则、流程、接口和工作入口,并与业务人员共同验证正常路径及数据缺失、重复、乱序、接口中断、设备离线、误报、权限越界、人工退回和系统回退。只有达到约定门槛后才进入推广。
阶段四:标准化复制与系统集成
把试点中验证过的对象模型、数据字典、接口、规则、流程、权限、看板、测试用例和运维手册沉淀为模板,再复制到其他产线、工厂或业务单元。复制前仍需评估设备、流程和组织差异,避免把试点配置原样硬套。涉及现场调研、软硬件接入、联调、试运行和运维移交时,由智能化系统集成与运维服务承接双方确认的工作范围。
阶段五:持续运营与智能化升级
瑞铭安普协助建立月度或季度评估机制,持续检查业务指标、数据质量、接口健康、用户使用、流程超时、安全事件、模型效果和变更风险。根据《“人工智能+制造”专项行动实施意见》,AI应用可向研发设计、中试验证、生产制造、营销服务和运营管理延伸;具体项目仍按技术成熟度、经济性和安全性分级推进,并保留必要的人工确认、权限审计与回退能力。
项目组织与双方责任
- 决策层:确认经营目标、投资边界、跨部门规则与优先级,处理资源冲突。
- 业务负责人:对场景价值、流程规则、指标口径和上线使用负责。
- 数据责任人:确认主数据来源、字段语义、质量规则、共享范围和变更流程。
- IT/OT团队:负责架构、接口、网络、设备接入、权限、安全、运维和技术债管理。
- 瑞铭安普项目团队:承担约定范围内的调研、设计、配置开发、系统集成、联调、培训和移交,并明确第三方依赖。
- 一线用户与验收方:参与原型、试运行、异常测试和效果评估,避免“管理层看得到、一线用不了”。
验收要同时覆盖业务结果和数字化能力
| 验收维度 | 重点检查 | 建议证据 |
|---|---|---|
| 业务结果 | 约定指标是否按统一口径改善,是否排除产量、产品结构等外部因素 | 基线报告、试运行数据、统计说明、业务签字 |
| 流程闭环 | 正常与异常路径是否可执行,责任、状态、时限和复核是否留痕 | 测试用例、工单记录、异常演练和复盘记录 |
| 数据质量 | 完整性、准确性、一致性、及时性、唯一性及责任机制 | 质量规则、问题台账、修复记录、数据字典 |
| 接口与设备 | 鉴权、超时、重试、补偿、对账、断网、补传和故障恢复 | 联调记录、监控日志、故障演练、兼容清单 |
| 安全与权限 | 最小权限、敏感数据、网络边界、审计、备份和恢复 | 权限矩阵、安全测试、备份恢复演练和审批记录 |
| 运营移交 | 人员是否会用、问题由谁处理、升级和退出机制是否明确 | 培训记录、运维手册、SLA、资产与账号移交清单 |
瑞铭安普数字化转型方案常见问题
第一步不是选软件,而是用统一表格盘点经营问题、核心流程、系统设备、数据责任和现状指标。再按业务价值、数据可得性、流程可控性、风险和复制性筛选首个试点场景。
通常不需要。先评估现有系统的稳定性、接口能力、数据质量和专业职责。可继续使用的系统保留,通过标准接口、消息或受控数据交换形成协同;确有能力缺口、维护风险或架构阻碍时再分期替换。
瑞铭安普采用总体架构与高价值场景协同推进的方式:总体架构约束方向,一个真实场景验证闭环;底座只建设试点和近期复制所需的共性能力,试点达到验收门槛后再沉淀标准并扩展。
优先选择边界清晰、数据已有基础、能快速验证价值的“小快轻准”方案,控制定制范围并复用现有设备系统。预算应同时覆盖诊断、数据治理、集成、培训、试运行和后续运维,不能只计算软件采购。
当业务目标、数据权限、知识来源、工具接口和人工复核机制明确后,可通过瑞铭综管平台的大模型服务与行业算法能力,从辅助查询、异常分析、工单生成或预测建议等低风险场景开始。涉及生产控制、安全决策和高风险操作时,必须设置授权、验证、审计和回退边界。
建议准备经营目标与指标、核心流程、现有系统及接口、设备协议、网络拓扑、数据样例、组织责任和计划投资范围。瑞铭安普可据此协助确定诊断范围、首批场景、平台与系统集成边界、总体架构和分期实施清单;也可先查看智慧工厂解决方案了解相关场景。
主要参考:《制造业企业数字化转型实施指南》(工信部联信发〔2024〕241号);《智能制造典型场景参考指引(2025年版)》;《“小快轻准”数字化产品和服务培育指引(2026年版)》;《“人工智能+制造”专项行动实施意见》。
方案说明:本方案由瑞铭安普结合公开政策要求、平台能力和系统集成交付方法整理。具体建设范围、产品组合、兼容性、周期、指标与效果,均以企业现场条件、数据基础、接口授权及双方确认的技术和合同文件为准。
